خط انتقال تقویتی گاز لرستان پیش از آغاز فصل سرد وارد مدار میشود
مدیرعامل شرکت گاز لرستان از پیشرفت ۹۸ درصدی خط انتقال تقویتی گاز محور دورود،ازنا و الیگودرز خبر داد و گفت:این پروژه با اجرای ۲۲.۷ کیلومتر لولهگذاری، پیش از آغاز فصل سرد سال به بهرهبرداری میرسد.

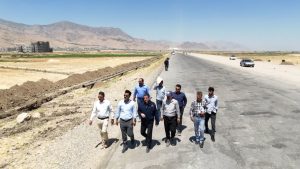

به گزارش همای سعادت،حسین سپهوند، از پیشرفت مطلوب عملیات اجرایی خط انتقال تقویتی (لوپ) ۱۲ اینچ در محور شهرهای دورود، ازنا و الیگودرز خبر داد.

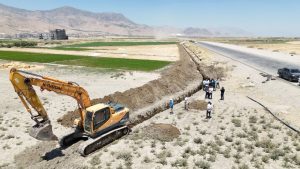

وی با اشاره به اینکه ۹۸ درصد از حجم عملیات لولهگذاری این پروژه به پایان رسیده، گفت: تاکنون ۲۲ هزار و ۷۰۰ متر لوله در مسیر این خط انتقال تقویتی نصب شده و این پروژه با اتصال به خط اصلی انتقال ۳۶ اینچ خرمآباد، پایداری شبکه را در روزهای اوج مصرف زمستان تقویت خواهد کرد.
مدیرعامل شرکت گاز استان لرستان در ادامه به جزئیات فنی عملیات جاری اشاره کرد و افزود: همزمان با تکمیل لولهگذاری، عملیات احداث و تجهیز ایستگاههای لانچر و رسیور، نصب شیرآلات ایمنی LBV، احداث جادههای دسترسی برای بهرهبرداری و نگهداری آتی و اجرای سیستم حفاظت کاتدیک برای صیانت از خط در برابر خوردگی در حال انجام است.
وی درباره اعتبار مالی پروژه نیز گفت: این پروژه با اعتباری بالغ بر ۴۰۰۰ میلیارد ریال در حال اجراست و سرمایهگذاری قابلتوجهی برای ارتقای زیرساخت انرژی استان محسوب میشود

سپه وند در پایان با اشاره به برنامه زمانی پروژه تصریح کرد:هدفگذاری ما بهرهبرداری از این خط انتقال تقویتی پیش از آغاز فصل سرد امسال است. تمام ظرفیت اجرایی شرکت برای تحقق این هدف بسیج شده و پیشرفت عملیات تکمیلی را بهدقت رصد میکنیم.
انتهای پیام/
